    大同富乔垃圾焚烧发电有限公司--(第十期)发电二期项目建设施工简报

    转自:富乔新闻    发布日期:2019-09-16    阅读数:5861

        大同富乔垃圾焚烧发电有限公司增加500吨/日生活垃圾焚烧处理能力扩容项目(以下简称二期项目),建设1台日处理500吨生活垃圾焚烧炉,处理工艺采用新型环保循环流化床气化垃圾焚烧炉和烟气净化系统,做到节能、低碳、低氮、低酸排放;符合3T1E技术要求,满足环保要求;配套建设1台15MW的空冷凝气式汽轮发电机组,现已开始实施开工建设。现将2019年8月1日—9月10日内工程节点进度通报如下:一、专...

        大同富乔垃圾焚烧发电有限公司增加500吨/日生活垃圾焚烧处理能力扩容项目(以下简称二期项目),建设1台日处理500吨生活垃圾焚烧炉,处理工艺采用新型环保循环流化床气化垃圾焚烧炉和烟气净化系统,做到节能、低碳、低氮、低酸排放;符合3T1E技术要求,满足环保要求;配套建设1台15MW的空冷凝气式汽轮发电机组,现已开始实施开工建设。现将2019年8月1日—9月10日内工程节点进度通报如下:

    一、专题、协调、班前及班后等会议

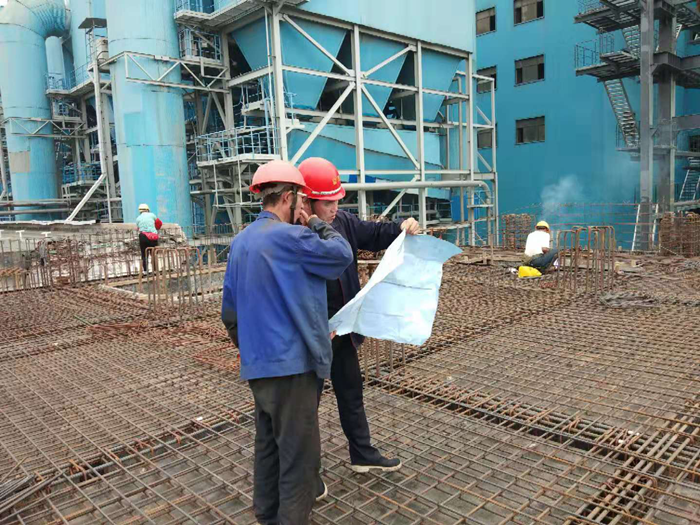

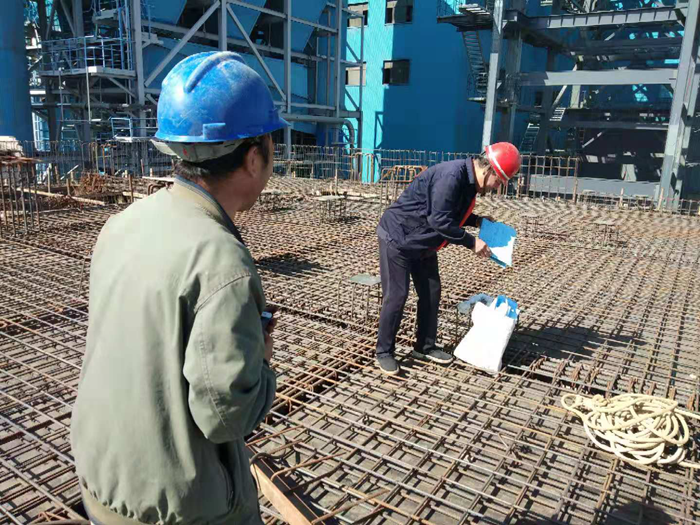

        为顺利推进二期项目建设,二期项目指挥部多次召开专题会议,建设单位、施工单位、监理单位三方定期召开协调会、工程进度等会议、班前班后会,会议部署了工程进度,强调了施工现场安全和卫生,重点抓好工程质量等工作;吕总经常亲临施工现场指导监督施工质量和进度,大同城市管理局领导莅临现场检查指导工作,确保二期项目保质保量的顺利推进。

    二、除尘设备施工建设情况

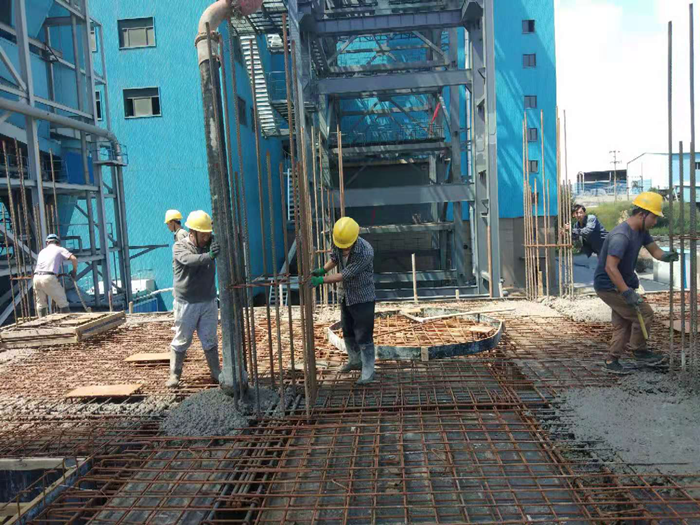

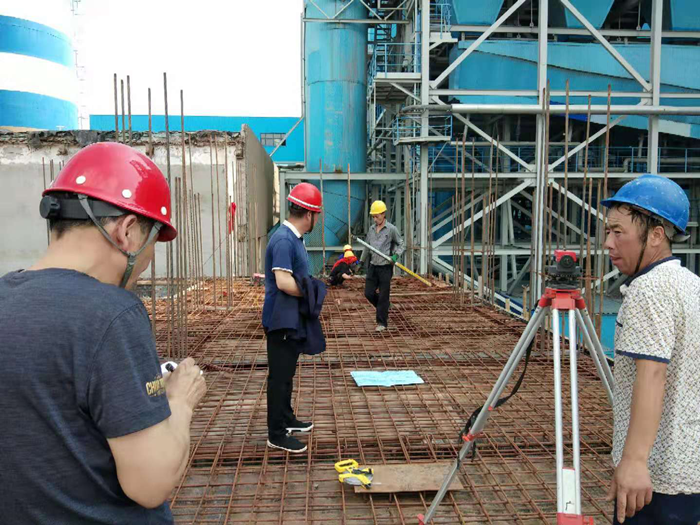

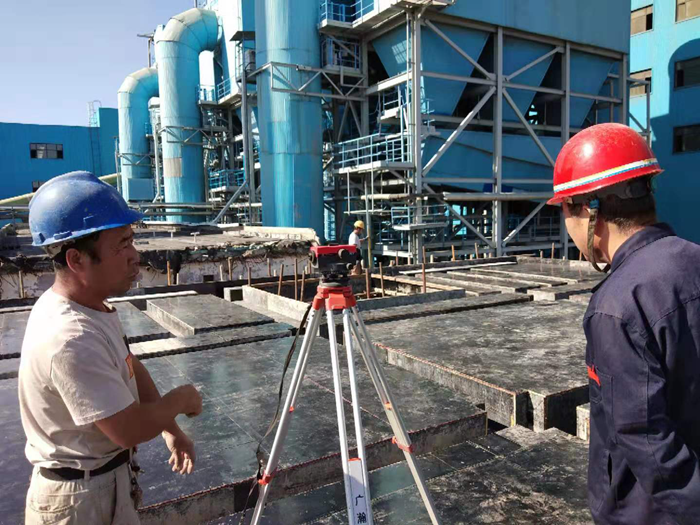

    1、8月5日除尘基础6.46米层完成钢筋绑扎;8月7日完成钢筋验收;8月9日除尘基础6.46米层完成钢埋件验收。

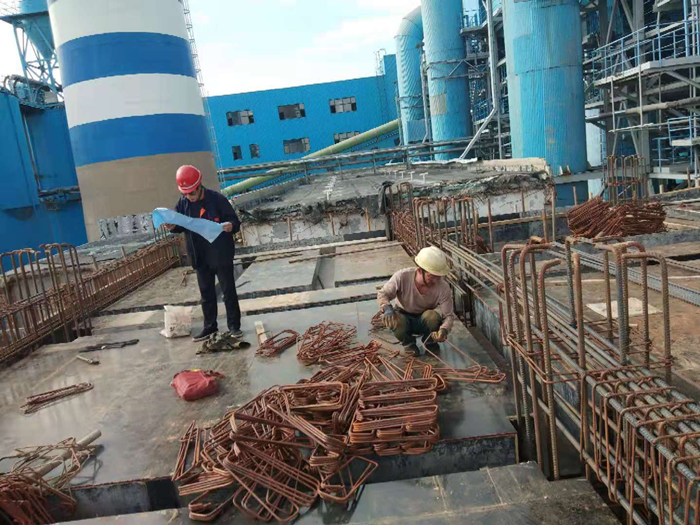

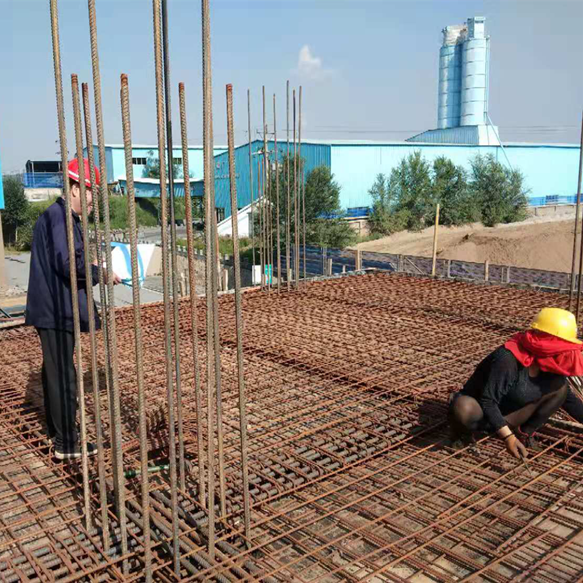

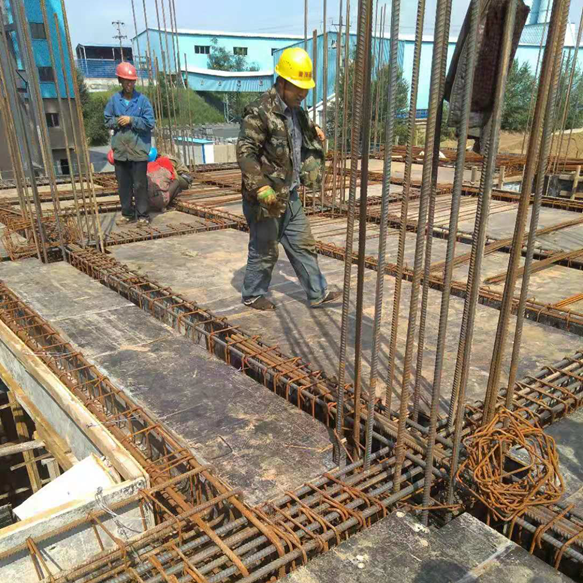

    2、8月13日除尘基础6.46米层完成浇筑砼;8月20日除尘基础10米层模板完成安装验收;8月23日除尘6.46米至10米层完成钢筋绑扎;

    3、8月26日除尘10米层钢筋完成检查验收;8月28日除尘10米层钢预埋件完成检查验收;8月31日除尘10米层完成浇筑混凝土。

    4、9月9日除尘基础标高10米钢筋混凝土全部完成外观立面。

    三、空冷岛施工建设情况

    1、8月1日空冷岛疏水管开始安装;8月4日汽机7米平台到空冷岛7米平台完成过桥吊装。

    2、8月9日空冷岛管束完成验收工作。

    四、汽机厂房施工建设情况

    9月3日完成汽机零米地面夯实平整工程。

    五、锅炉烟囱施工建设情况

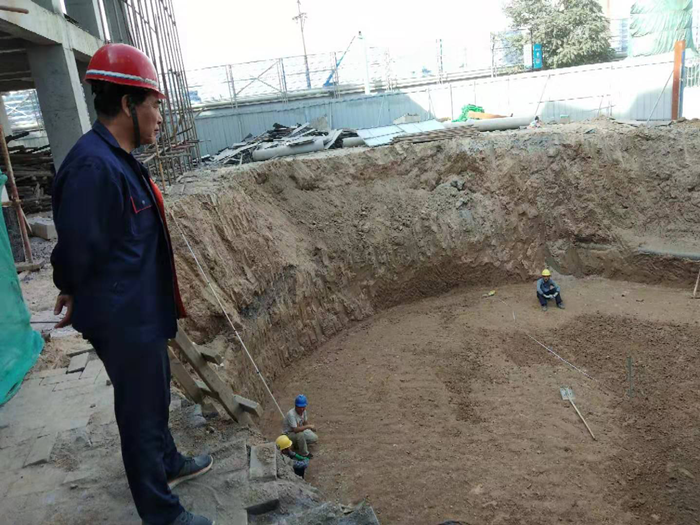

    1、9月4日锅炉烟囱基础土方开挖;9月5日锅炉烟囱基础土方开挖完成。

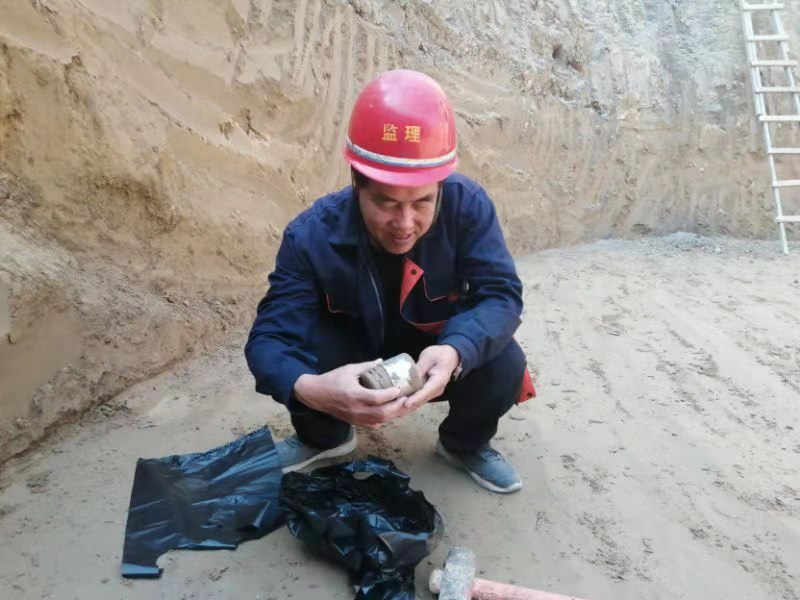

    2、9月6日锅炉烟囱基础基坑取土样送检。

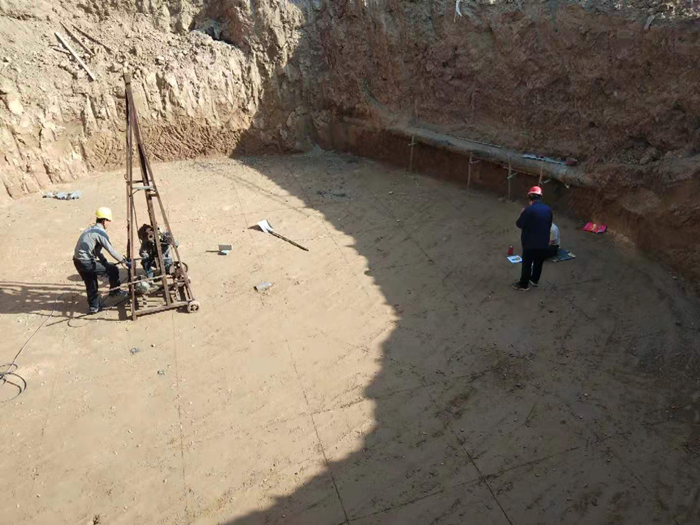

    3、9月7日锅炉烟囱基础基坑钎探。

    上一篇:“释放青春激情,展现富乔风采” 大同富乔第七届员工运动会圆满结束 下一篇:回归自然,快乐前行——大同富乔2019年员工拓展旅游圆满结束!

    联系我们 0755-33356399 fmscm@cdsytkj.com
    深圳市南山区粤海街道海珠社区文心五路11号汇通大厦11B

    投资者关系 公司概况 定期报告 最新公告 公司章程 公平在身边 实时行情 交流互动

    人力资源 人才策略 社会招聘 校园招聘

    服务系统 供应链服务 资源供应链 能源供应链 综合供应链 环保新能源

    新闻中心 全部新闻 企业新闻 行业资讯

    关于我们 企业简介 发展历程 企业文化 企业荣誉

    Copyright © 1998 - 2024 深圳市尊龙凯时人生就是搏z6com供应链股份有限公司 版权所有 | 粤ICP备07504857号 法律声明
    友情链接:
